Dachsanierung NRWDachsanierung NRW

Dachsanierung AblaufSechs Phasen vom Bestandscheckzur Abnahme in NRW

Von der ersten Begehung bis zur BAFA-Auszahlung dauert eine Dachsanierung 4 bis 6 Monate. Sechs Schritte mit konkreten Wochenangaben, Bauzeit-Faktoren und vier typischen Fehlern, die den Förderanspruch kosten.

Drei Hauptphasen

Planung, Bau und Abnahme

Jede Dachsanierung läuft durch drei Phasen mit unterschiedlicher Dauer und unterschiedlichem Stress-Level. Die Reihenfolge ist verbindlich, weil Förderfristen und Vertragslogik daran hängen.

Planungsphase

Vor dem ersten Werkzeug

6 bis 12 Wochen

Aufgaben in dieser Phase

  • + Bestandsaufnahme und Begehung
  • + Energieeffizienz-Experte einbinden
  • + Drei bis fünf Angebote einholen
  • + Förderantrag bei BAFA / KfW
  • + Werkvertrag mit Förderklausel

Die längste Phase, oft unterschätzt. Förderbescheide brauchen 4 bis 6 Wochen, in dieser Zeit darf der Werkvertrag noch nicht in Kraft sein. Wer vorher loslegt, verliert den Förderanspruch komplett. Reihenfolge ist wichtiger als Zeitdruck.

Bauphase

Dach offen, Baustelle aktiv

2 bis 4 Wochen

Aufgaben in dieser Phase

  • + Gerüst aufstellen, Schutzmaßnahmen
  • + Altdeckung abreißen, entsorgen
  • + Konterlattung und Dämmung neu
  • + Eindeckung, Anschlüsse, Rinnen
  • + Tägliche Foto-Doku des EEE

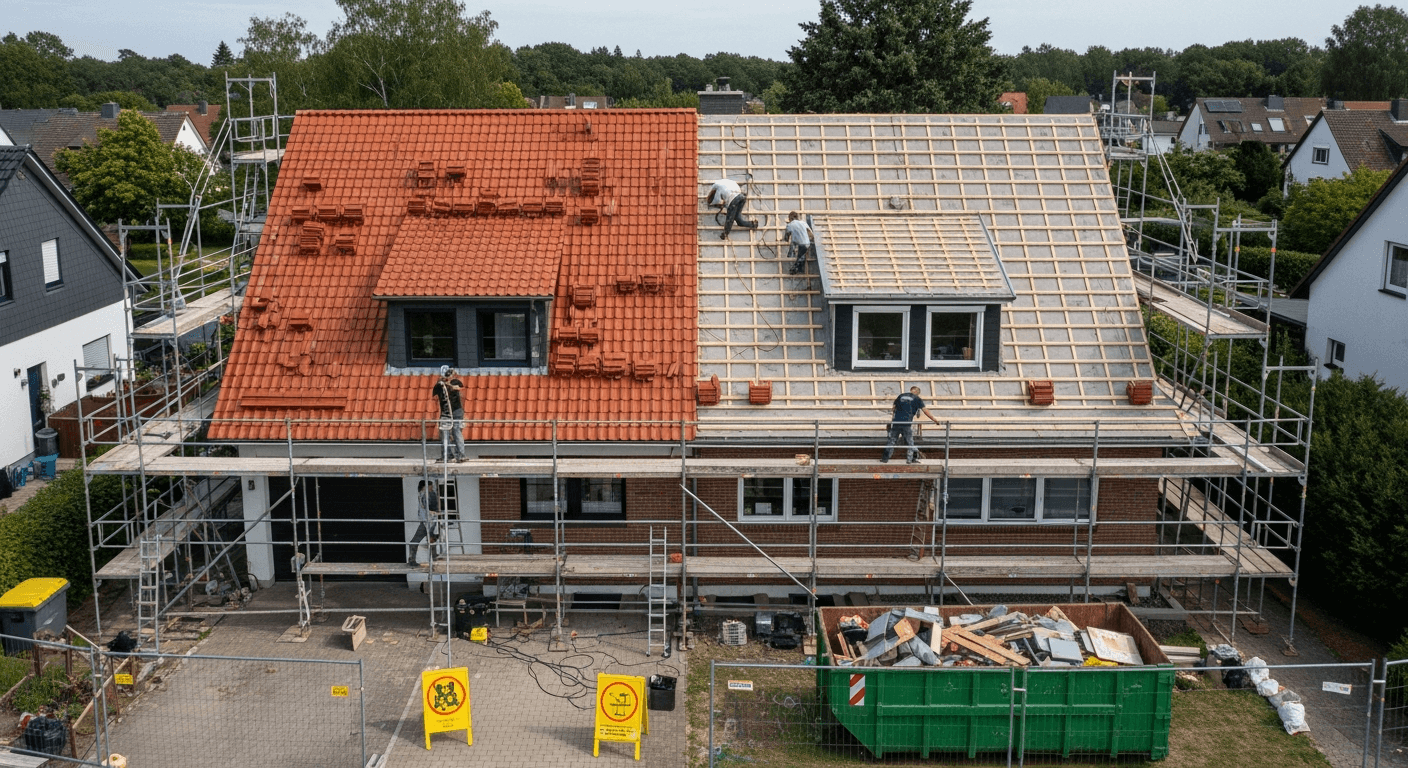

Die laute Phase. Bei trockenem Wetter durchgehend besetzt, bei Regen Notabdeckung. Dauer hängt von Dachfläche, Dachform und Dämmungs-Tiefe ab. Standard-EFH 150 m² Satteldach: rund 3 Wochen Bauzeit.

Abnahmephase

Nachweis und Zuschuss

4 bis 8 Wochen

Aufgaben in dieser Phase

  • + Bauleiter-Abnahme mit Fotoprotokoll
  • + Energieeffizienz-Experte erstellt TPN
  • + Verwendungsnachweis bei BAFA
  • + Schlussrechnung Dachdecker
  • + BAFA-Zuschuss aufs Konto

Die Phase, in der das Geld fließt. TPN-Frist 6 Monate nach Fertigstellung, Auszahlung 6 bis 8 Wochen nach Einreichung. Mängelbeseitigung ist im Werkvertrag geregelt, oft 5 Jahre Gewährleistung VOB.

Sechs Schritte

Vom Bestandscheck bis zur Auszahlung

Sechs konkrete Schritte mit Wochenangaben. Jeder Schritt hat seine eigene Frist, Verzögerungen in einem Schritt verschieben alle nachfolgenden.

01

Bestandsaufnahme und Begehung

Woche 1, kostenlos

Der Dachdeckerbetrieb begeht das Dach von außen mit Leiter oder Drohne, prüft Eindeckung, Unterspannbahn, Sparren und Anschlüsse. Bei begehbarem Dachboden zusätzlich Innenbegehung mit Bewertung der Dämmung. Erste Einschätzung: Reparatur, Teilsanierung oder Komplett-Erneuerung. Kostenfrei und unverbindlich, Dauer 1 bis 2 Stunden.

02

Planung mit Energieeffizienz-Experte

Woche 2 bis 4

Der EEE aus der dena-Liste erstellt das Sanierungskonzept mit U-Werten, Dämmstärken und Materialwahl. Bei BAFA-Förderung mit iSFP wird der individuelle Sanierungsfahrplan erarbeitet, das BAFA bezuschusst das Honorar zu 50 Prozent (max. 650 Euro EFH, 850 Euro ab 3 WE). Ergebnis: technische Projektbeschreibung mit eigener Identifikationsnummer, gültig 2 Monate.

03

Förderantrag und Werkvertrag

Woche 4 bis 8

Mit der TPB-Identifikationsnummer wird der Antrag online beim BAFA-Portal oder über die Hausbank bei der KfW eingereicht. Bearbeitungszeit 4 bis 6 Wochen. Parallel werden 3 bis 5 Angebote von Dachdeckerbetrieben eingeholt und der beste Vertrag mit aufschiebender Förderbedingung unterschrieben. Vorher dürfen weder Material noch Arbeiten begonnen werden.

04

Gerüst und Bauvorbereitung

Tag 1 bis 3

Das Gerüst wird aufgestellt (Standardpreis rund 500 Euro je Hausseite), Container für Bauschutt geliefert (300 bis 700 Euro für 10 m³), Schutzmaßnahmen für Fenster und Beete getroffen. Bei Mehrfamilienhäusern wird das Treppenhaus durch Folien geschützt, bei kleinen Kindern werden Außenbereiche abgesperrt. Anwohner werden über Lärmzeiten informiert.

05

Sanierung und Bauausführung

Woche 1 bis 4

Altdeckung abreißen, Sparren prüfen und ggf. ersetzen, Dampfbremse einziehen, Aufsparren- oder Zwischensparrendämmung einbauen, Konterlattung, Unterspannbahn, neue Eindeckung. Anschlüsse an Schornstein, Gauben und Wänden detailliert ausführen. Rinnen, Fallrohre, First, Traufblech installieren. Dauer je nach Dachgröße 2 bis 4 Wochen, Foto-Doku durch EEE laufend.

06

Abnahme und Verwendungsnachweis

Woche 5 bis 6

Bauabnahme mit Eigentümer, Dachdecker und EEE. Mängelliste, falls nötig, mit Frist zur Beseitigung. EEE erstellt den technischen Projektnachweis (TPN) mit allen Foto-Dokumenten und reicht ihn beim BAFA ein. Schlussrechnung und Förderbescheid kommen 6 bis 8 Wochen später, dann Auszahlung des Zuschusses oder Verbuchung gegen den KfW-Kredit.

Konkrete Bauzeit für dein Dach kalkulieren

Mit Dachfläche, Dachform und Dämmungs-Tiefe lässt sich die Bauzeit auf 1 Woche genau schätzen. Wir machen die Kalkulation kostenfrei vor Ort.

Vor-Ort-Termin
Bauzeit-Faktoren

Vier Variablen bestimmen die Dauer

Dachgröße, Dachform, Dämmungs-Tiefe und Wetter sind die wichtigsten Stellschrauben für die Bauzeit. Faustregeln helfen bei der ersten Einschätzung, die genaue Kalkulation macht der Dachdecker vor Ort.

Dachgröße

100 bis 250 m²

Je größer die Dachfläche, desto länger die Bauzeit. Faustformel: 5 bis 7 m² Eindeckung pro Mannstunde inkl. Vorarbeiten. Bei 150 m² Satteldach und 3-Mann-Team also 3 Wochen, bei 250 m² entsprechend 4 bis 5 Wochen. Größere Dächer benötigen mehr Gerüstmaterial und größere Container, das verlängert auch Auf- und Abbau-Tage.

Dachform

Sattel bis Mansard

Satteldach ist am schnellsten, weil rechteckige Flächen ohne komplexe Anschlüsse. Walmdach kostet 50 Prozent Aufschlag wegen vier Dachflächen mit Graten. Mansarddach 30 bis 40 Prozent mehr Bauzeit durch Kniestöcke und Dachbruch. Krüppelwalm und Zeltdach erhöhen die Komplexität nochmals durch zusätzliche Dachdetails.

Dämmung-Tiefe

12 bis 24 cm

Aufsparrendämmung 200 mm PIR plus Konterlattung dauert länger als reine Eindeckung, weil zusätzliche Lagen verarbeitet werden. Standard-Aufsparren mit 180 bis 220 mm: rund 5 Tage Mehraufwand bei 150 m². Zwischensparren ist schneller, weil von innen gearbeitet wird, dafür ist die Wohnnutzung im Dachgeschoss eingeschränkt.

Wetter

Regen und Frost

Bei offener Dachfläche darf nicht geregnet werden, sonst Notabdeckung. Bei Frost unter minus 5 Grad ruht die Bitumen-Verarbeitung am Flachdach. Saisonal sinnvoll: April bis Oktober. Wintermonate sind günstiger im Preis (Auftragstief), aber wetterabhängig und mit Wartetagen-Risiko. Witterungsbedingte Verzögerung selten über 1 Woche.

Wohnen während der Sanierung

Vier Konstellationen, vier Empfehlungen

Selbstnutzer können meist im Haus bleiben, bei Kleinkindern oder Innen-Sanierung ist Auswärtswohnung sinnvoll. Bei Mietern gilt die Duldungspflicht nach BGB mit Ankündigungs-Frist.

Selbstnutzer im Haus bleiben

in der Regel möglich

In den meisten Fällen problemlos möglich. Sanierung von außen, das Haus bleibt bewohnbar. Lärm- und Staubbelästigung vor allem am Tag, abends Ruhe. Bei trockenem Wetter durchgehend besetzte Baustelle, bei Regen Pause. Wer von zuhause arbeitet, nutzt am besten ein Zimmer im Erdgeschoss oder Co-Working für die zwei lautesten Wochen.

Mit Kleinkindern oder Allergie

Auswärtswohnung empfohlen

Bei Kleinkindern oder Atemwegs-Allergien empfehlen wir Auswärtswohnung für die Hauptbauwoche (Abriss und Eindeckung). Staubbelastung beim Abriss der Altdeckung erheblich, auch bei geschlossenen Fenstern. Großeltern, Ferienwohnung oder Hotel für 5 bis 10 Tage planen. Kosten meist günstiger als spätere Atemwegs-Behandlung.

Sanierung von innen (Zwischensparren)

Räume nicht nutzbar

Bei Innen-Sanierung der Zwischensparrendämmung sind die Räume unter dem Dach für mehrere Tage nicht nutzbar. Möbel müssen rausgeräumt oder vollständig mit Folien abgedeckt werden. Wohnen in den Räumen während der Arbeiten ist unmöglich. Wer das Dachgeschoss ausgebaut bewohnt, plant eine Auswärtswohnung für 1 bis 2 Wochen ein.

Mehrfamilienhaus mit Mietern

Duldungspflicht § 555d BGB

Mieter müssen 3 Monate vor Beginn schriftlich informiert werden (§ 555c BGB), Duldungspflicht gilt (§ 555d BGB). Kein Auszug nötig. Bei energetischer Modernisierung erste 3 Monate keine Mietminderung möglich (§ 536 Abs. 1a BGB). Praxis-Hinweis: Im Treppenhaus Aushang mit Wochenplan, das senkt Konflikt-Risiko mit Mietern erheblich.

Typische Fallen

Vier Fehler, die den Förderanspruch kosten

Konkrete Fehler aus der Praxis mit Ursache, Folge und Gegenmaßnahme. Jeder Fehler kostet Geld oder Zeit, manche das gesamte BAFA/KfW-Förderpaket.

Werkvertrag vor Förderantrag

Ursache

Werkvertrag wird mit dem Dachdecker geschlossen, bevor der BAFA- oder KfW-Antrag gestellt ist. Auch Material-Lieferung an die Baustelle gilt als Vorhabensbeginn.

Folge

Förderausschluss komplett. Die aufschiebende Bedingung im Vertrag schützt nur, wenn der Antrag schon im Behörden-Posteingang ist.

Vermeidung

Reihenfolge ist wichtiger als Zeitdruck. Erst Förderantrag mit TPB-Nummer, dann Werkvertrag mit aufschiebender Klausel, dann Material und Ausführung.

Keine Foto-Doku der Dämmung

Ursache

Das Dach wird geschlossen, bevor der EEE die eingebaute Dämmung mit Maßstab fotografiert hat. Termin-Koordination zwischen Dachdecker und EEE fehlt.

Folge

TPN wird abgelehnt. BAFA fordert Nachweis der Dämmstärken und lehnt im Zweifel den gesamten Verwendungsnachweis ab, der Zuschuss verfällt.

Vermeidung

Termin-Koordination zwischen Dachdecker und EEE ist Pflicht, kein Nice-to-have. Foto-Doku-Workflow vor Baubeginn schriftlich vereinbaren.

Sanierung im Winter ohne Notabdeckung

Ursache

Bei offener Dachfläche und plötzlichem Niederschlag im Winter (November bis Februar) fließt Wasser in die Wohnräume. Notabdeckung mit Plane fehlt vor Ort.

Folge

Wasserschaden droht. Schäden an Decken, Dämmung, Möbeln. Versicherung zahlt nicht ohne Nachweis ordnungsgemäßer Notabdeckung.

Vermeidung

Die tägliche Wettervorhersage prüfen. Notabdeckung-Material vor Ort halten. April bis Oktober ist die saisonal günstigere Bauzeit für die Sanierung.

Kein Container für Bauschutt

Ursache

Kein 10-m³-Container vor Ort. Altziegel, Dämmreste und Bauholz werden notgedrungen auf den Anhänger geladen und selbst zur Deponie gefahren.

Folge

Doppelter Aufwand, höhere Entsorgungskosten und Risiko von Bußgeldern bei nicht-fachgerechter Entsorgung. Bei Asbest-Funden zusätzliche Probleme.

Vermeidung

Container kostet 300 bis 700 Euro, deckt Mineralwolle, Ziegel, Holzreste. Asbest braucht eigenen Container und Fachfirma mit TRGS-519.

Häufige Fragen

Acht Fragen zum Ablauf der Dachsanierung

Bauzeit, Förderfristen, Wohnen während der Sanierung und Mängelhaftung. Antworten auf Basis von BAFA, KfW und gängiger Dachdecker-Praxis.

Ablauf-Check vor dem Werkvertrag

Bevor der Werkvertrag steht, koordinieren wir Energieberater, BAFA-Antrag und Dachdecker im richtigen Takt. So bleibt der Förderanspruch unangetastet, und die Bauphase startet mit allen Genehmigungen in der Tasche.
